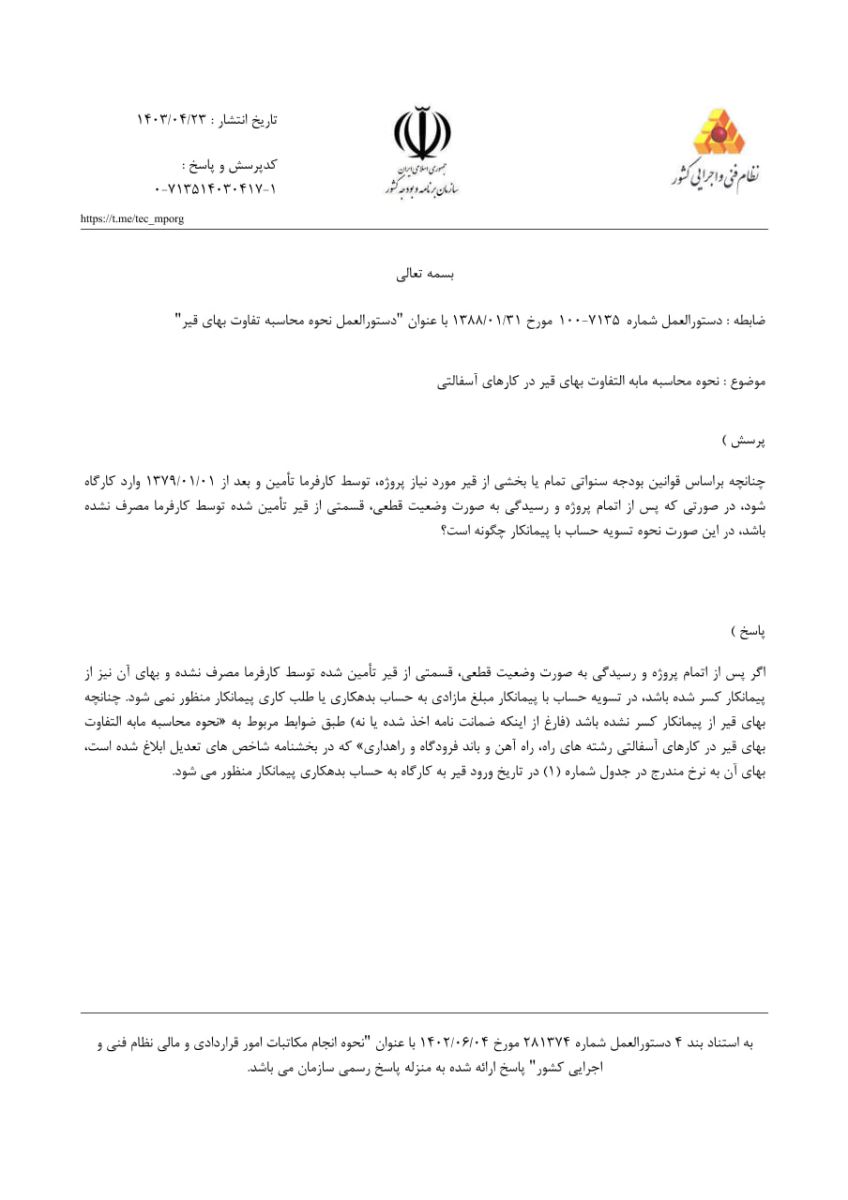

چنانچه براساس قوانین بودجه سنواتی تمام یا بخشی از قیر مورد نیاز پروژه، توسط کارفرما تأمین و بعد از 1379/01/01 وارد کارگاه شود، در صورتی که پس از اتمام پروژه و رسیدگی به صورت وضعیت قطعی، قسمتی از قیر تأمین شده توسط کارفرما مصرف نشده باشد، در این صورت نحوه تسویه حساب با پیمانکار چگونه است؟
اگر پس از اتمام پروژه و رسیدگی به صورت وضعیت قطعی، قسمتی از قیر تأمین شده توسط کارفرما مصرف نشده و بهای آن نیز از پیمانکار کسر شده باشد، در تسویه حساب با پیمانکار مبلغ مازادی به حساب بدهکاری یا طلب کاری پیمانکار منظور نمیشود.
چنانچه بهای قیر از پیمانکار کسر نشده باشد (فارغ از اینکه ضمانت نامه اخذ شده یا نه) طبق ضوابط مربوط به «نحوه محاسبه مابه التفاوت بهای قیر در کارهای آسفالتی رشتههای راه، راه آهن و باند فرودگاه و راهداری» که در بخشنامه شاخصهای تعدیل ابلاغ شده است، بهای آن به نرخ مندرج در جدول شماره (1) در تاریخ ورود قیر به کارگاه به حساب بدهکاری پیمانکار منظور میشود.
