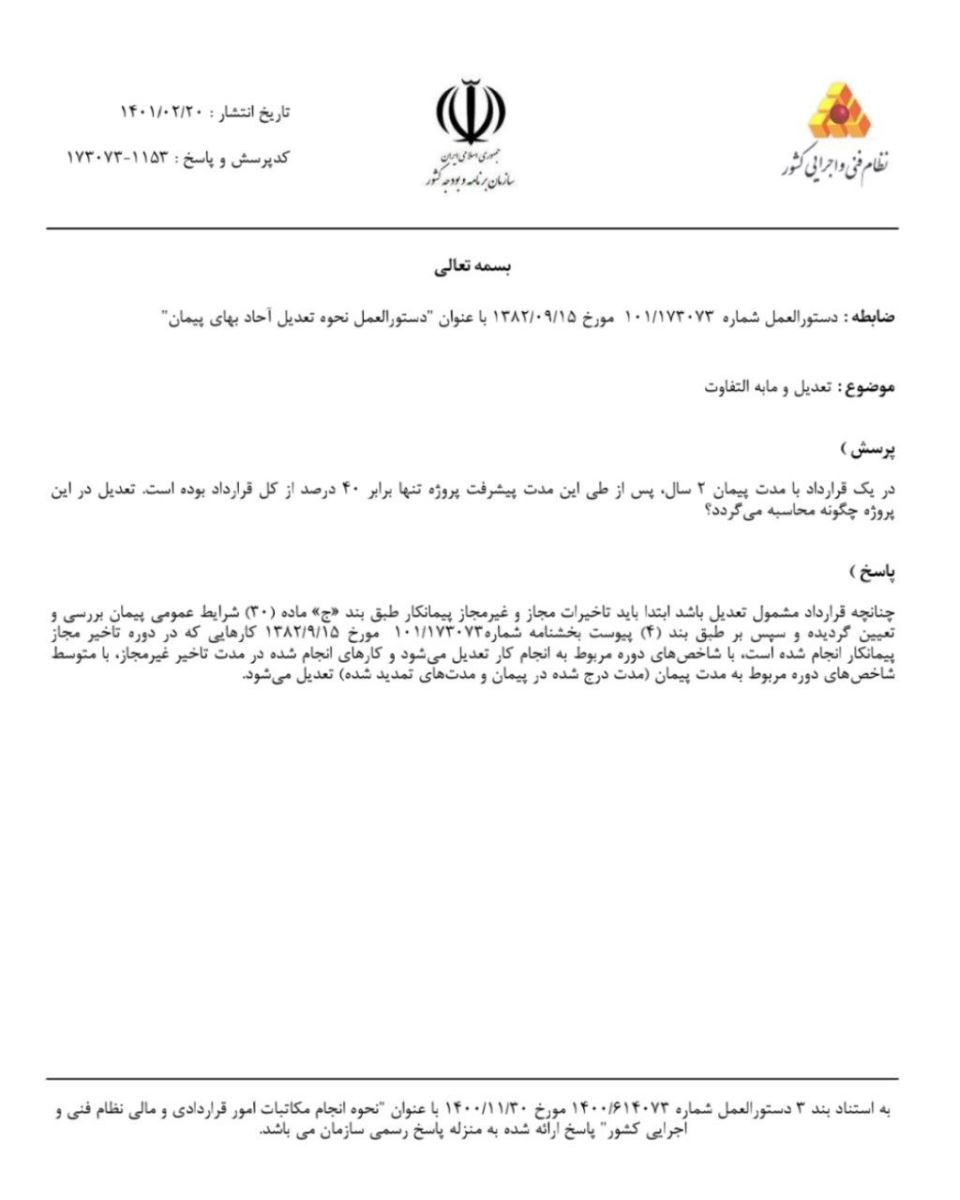

نحوه محاسبه و پرداخت تعدیل مربوط به کارکردهای پس از ختم مدت اولیه پیمان

بر اساس بند ۴-۳ "دستورالعمل نحوه تعدیل آحاد پیمان‌ها" در پایان مدت اولیه و یا هر تمدید پیمان، دستگاه اجرایی مکلف است بنا به تقاضای پیمانکار تاخیرها را رسیدگی و شاخصهای تعدیل کارکرد دوره های بعد را با توجه به نوع تاخیرها مشخص نماید. تا انجام این رسیدگی تعدیل کارکردهای بعد از مدت اولیه یا هر تمدید ،پیمان حسب مورد با شاخصهای دوره سه ماهه مربوط به پایان مدت اولیه یا هر تمدید پیمان، محاسبه و به صورت علی الحساب پرداخت خواهد شد
