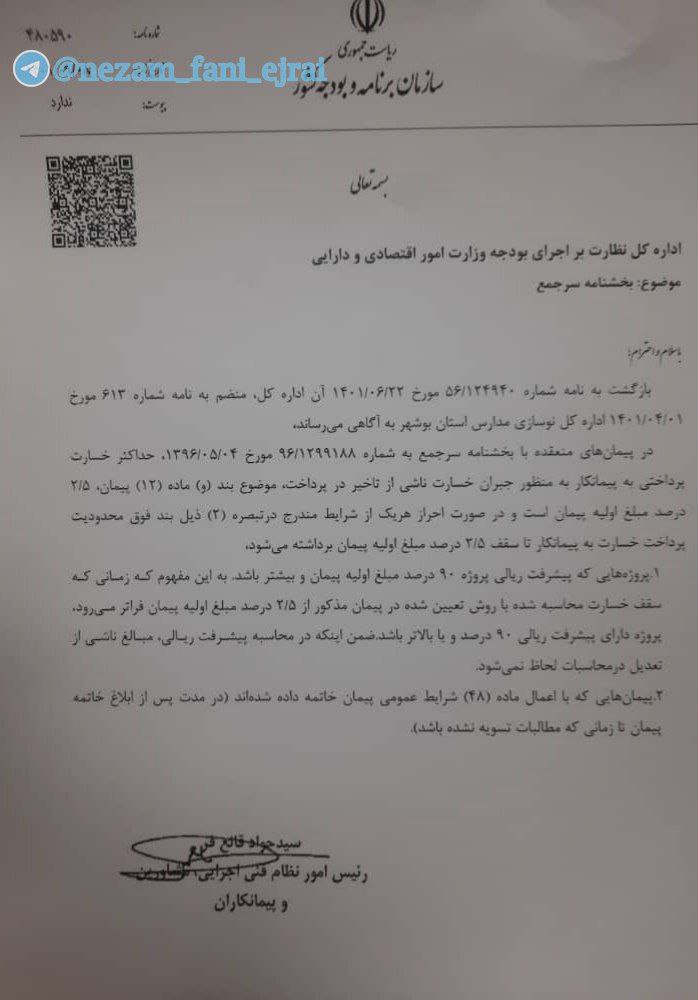

در پیمان‌های منعقده با #بخشنامه_سرجمع به شماره ۹۶/۱۲۹۹۱۸۸ مورخ ۱۳۹۶/۰۵/۰۴ حداکثر خسارت پرداختی به پیمانکار به منظور جبران خسارت ناشی از تاخیر در پرداخت موضوع بند (و) ماده (۱۲) پیمان، ۲/۵ درصد مبلغ اولیه پیمان است و در صورت احراز هر یک از شرایط مندرج در تبصره (۲) ذیل بند فوق محدودیت پرداخت خسارت به پیمانکار تا سقف ۲/۵ درصد مبلغ اولیه پیمان برداشته می‌شود:
۱- پروژه‌هایی که پیشرفت ریالی پروژه ۹۰ درصد مبلغ اولیه پیمان و بیشتر باشد (به این مفهوم که زمانی که سقف خسارت محاسبه شده با روش تعیین شده در پیمان مذکور از ۲/۵ درصد مبلغ اولیه پیمان فراتر می رود، پروژه دارای پیشرفت ریالی ۹۰ درصد و یا بالاتر باشد. ضمن اینکه در محاسبه پیشرفت ریالی مبالغ ناشی از تعدیل در محاسبات لحاظ نمی‌شود).
۲- پیمان‌هایی که با اعمال ماده (۴۸) شرایط عمومی پیمان خاتمه داده شده‌اند (در مدت پس از ابلاغ خانمه پیمان تا زمانی که مطالبات تسویه نشده باشد).
